施工聚氨酯自流平砂浆地坪之前要先做好施工准备。
首先相关人员要到施工现场进行实地勘察,全面掌握现场实际情况,对可能影响施工的相关因素提前与相关部门单位进行交流沟通,以便做出预案,合理安排施工进度。
然后进行机具、物料、防护等准备。待准备好后,开始进场施工。

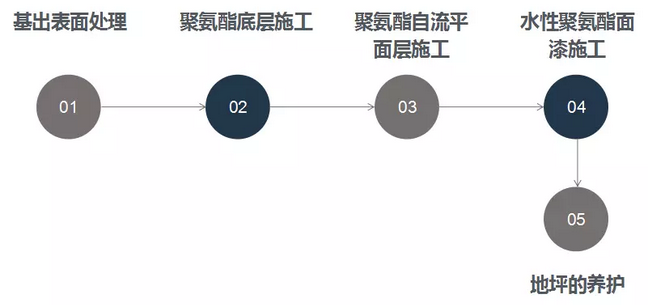

(聚氨酯自流平砂浆地坪施工流程图)
1第一步:基面处理
如果基层是含有油污的地面,应用碱液或除油剂对油污进行清洗,清洗后积水潮湿的地面,采用热风机烘干并维持地面干燥的状态。
然后用地坪研磨机将基层打磨,确保完全露出原混凝土地面及最大程度控制平整度后,使用清扫工具和工业吸尘器,清理打磨后基层存留的杂物及尘土,保证无砂石松散物和浮灰。
对于地面有凹坑、沟槽以及破损不平的基层,采用聚氨酯砂浆填补修平(使用找平层材料搅拌均匀后用20-40目和40-70目的石英砂进行1:1混合搅拌修补填平,石英砂的大小根据破损不平处的深浅来确定)。
注意:待修补后的基层表干后,需要再进行一次彻底的清理杂物灰土。
2第二步:聚氨酯底层施工
首先在需要分隔保护的区域粘贴美纹纸双面胶进行防护隔离,然后将聚氨酯底层砂浆所有组分材料依次放入搅拌桶后用双头搅拌机搅拌均匀。
施工时需要用平口镘刀刮涂到合适的厚度(0.5毫米)。待底层表干后方进行二次同样聚氨酯砂浆施工,按要求3-4次为宜。
注意:要及时清除美纹纸双面胶,使作业面边缘圆滑。
3第三步:聚氨酯自流平面层施工
在需要分隔保护的区域粘贴美纹纸双面胶进行防护隔离。然后把聚氨酯自流平面层砂浆所有组份材料所需材料依次放入搅拌桶后用双头搅拌机搅拌均匀。
施工时需用齿口镘刀刮涂到合适的厚度(2毫米),在两组浆料衔接处,一定要用另一边平口回刀,以避免留下镘刀痕迹。如果在开阔的作业面可以用50厘米宽的耙刀刮涂。
最后用消泡辊筒来回两遍轻轻滚压刚做好的地坪表面,促使浆料流动的同时,减少气泡,使表面更加平整,随刮随滚,避免留下辊筒痕迹,在两组浆料衔接处,不超过上一组的10厘米。
注意:
(1)为保证地坪表面的平整,镘刀或消泡辊筒施工必须在浆料拌好后的10分钟内完成。
(2)及时清除美纹纸双面胶,使作业面边缘圆滑。
(3)消泡过程中,辊筒尽量慢速顺着墙边方向滚动,避免浆料甩到墙面。

4第四步:水性聚氨酯面漆施工

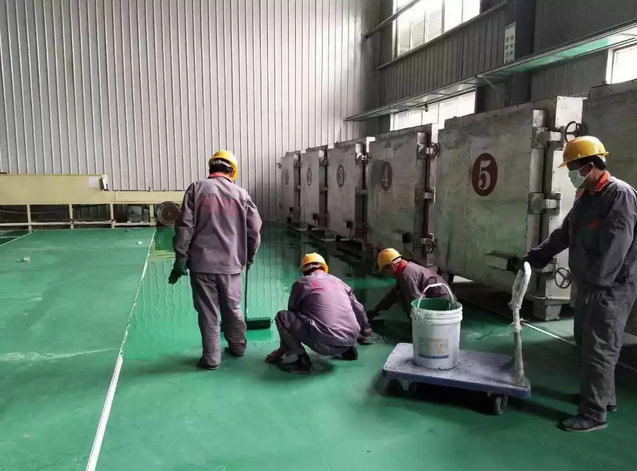

在需要分隔保护的区域粘贴美纹纸双面胶进行防护隔离。将水性聚氨酯面漆材料依次放入搅拌桶后用双头搅拌机搅拌均匀。
采用短毛辊筒滚涂时宜纵横两个方向交叉滚涂,以保证涂覆均匀、无堆涂、无漏涂。
注意:涂刷完工后要及时清除美纹纸双面胶,使作业面边缘圆滑,无瑕疵。
5第五步:地坪养护
在施工完成后,要求八个小时内禁止走人或在成品地面上空作业。
在成品养护期间,避免重压、被水或者其它液体浸泡。人员需要进入成品养护期间地坪时,更换鞋套,防止砂粒划伤、异物污染。
每一个施工步骤对地坪的质量都有决定性影响,因此在施工时,一定要严格按照施工工艺进行施工,把控每一个施工细节问题,这样才能打造一个完美的聚氨酯自流平砂浆地坪。
本文标签: # 聚氨酯砂浆地坪施工方案 # 聚氨酯砂浆自流平地坪施工方案 # 聚氨酯地坪施工方案 # 聚氨酯自流平地坪施工方案 # 聚氨酯砂浆地坪如何施工 # 聚氨酯砂浆地坪施工工艺 # 聚氨酯自流平地坪施工工艺 # 聚氨酯自流平地坪如何施工 # 聚氨酯地坪施工工艺 # 聚氨酯地坪 # 聚氨酯砂浆地坪 # 聚氨酯自流平地坪 # 聚氨酯超耐磨地坪 # 聚氨酯砂浆自流平地坪
